玲龙一号首堆核岛厂房环形区结构浇筑完成

发布时间:2022-06-06 信息来源:

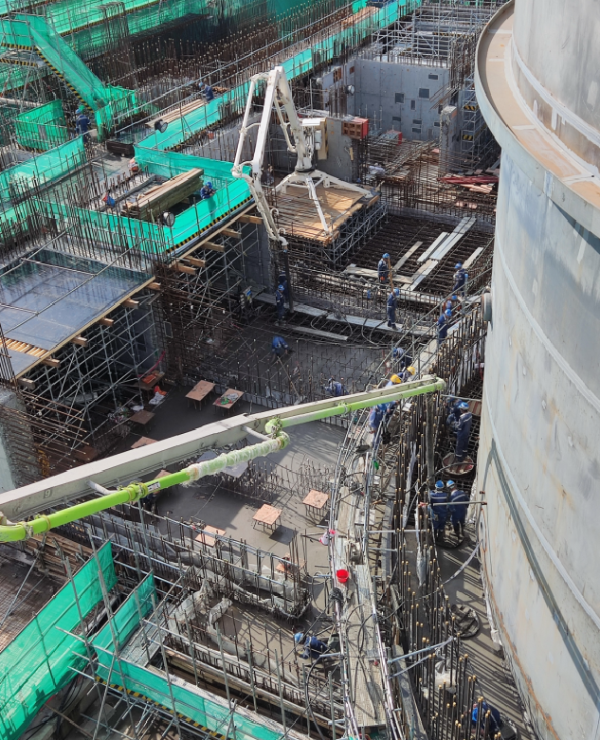

  近日,海南核电“玲龙一号”首堆核岛厂房环形区历时52小时完成浇筑作业,浇筑方量3353立方米。此次浇筑是“玲龙一号”开工以来,也是整个工程最大的一次混凝土浇筑方量,现场安全、质量全程受控。

  核岛厂房环形区结构复杂,由电气厂房E1区、核辅助厂房E2区、燃料厂房E3区等环核岛筏基与反应堆厂房E层、屏蔽墙首层结构等组成,涉及子项接口多,钢筋密集,埋件精度高,施工难度大,是“玲龙一号”单次浇筑的最大体量混凝土结构。由于“玲龙一号”反应堆厂房采用“半埋式”设计,环形区施工关系到核岛周边厂房整体协同推进,经过周密策划,组织对核岛环形区施工逻辑进行了调整与优化,将反应堆屏蔽壳首层结构与周边厂房筏基并行施工,整体浇筑。同时计划安排上提前启动了环形区施工,为后续厂房整体封闭、预引设备安装以及房间移交创造条件。为达成并行施工、整体浇筑的目标,屏蔽壳首次采用了吊模支撑体系,实现了将反应堆厂房基础E层、首层屏蔽壳结构与周边厂房筏基五合一整体浇筑,优化了工序,节约了资源,达到了降本增效的目的。

  在核岛厂房环形区结构施工过程中,海南核电组织完美体育平台工程、完美体育平台咨询、完美体育平台二二、完美体育平台混凝土等各参建单位成立“专项攻坚小组”,坚决贯彻集团公司“六大控制七个零”管理要求,从技术提资、方案优化、资源协调、过程把控、设计联动、日常协调等方面实施精细化管理,克服了钢筋施工难度大、吊模支撑体系复杂、现场高温天气及交叉施工等困难,最终在各方高效协同、紧密配合下,实现环形区整体浇筑目标,为后续周边厂房结构施工创造有利条件。(作者:杨军华)
